Dziennik budowy

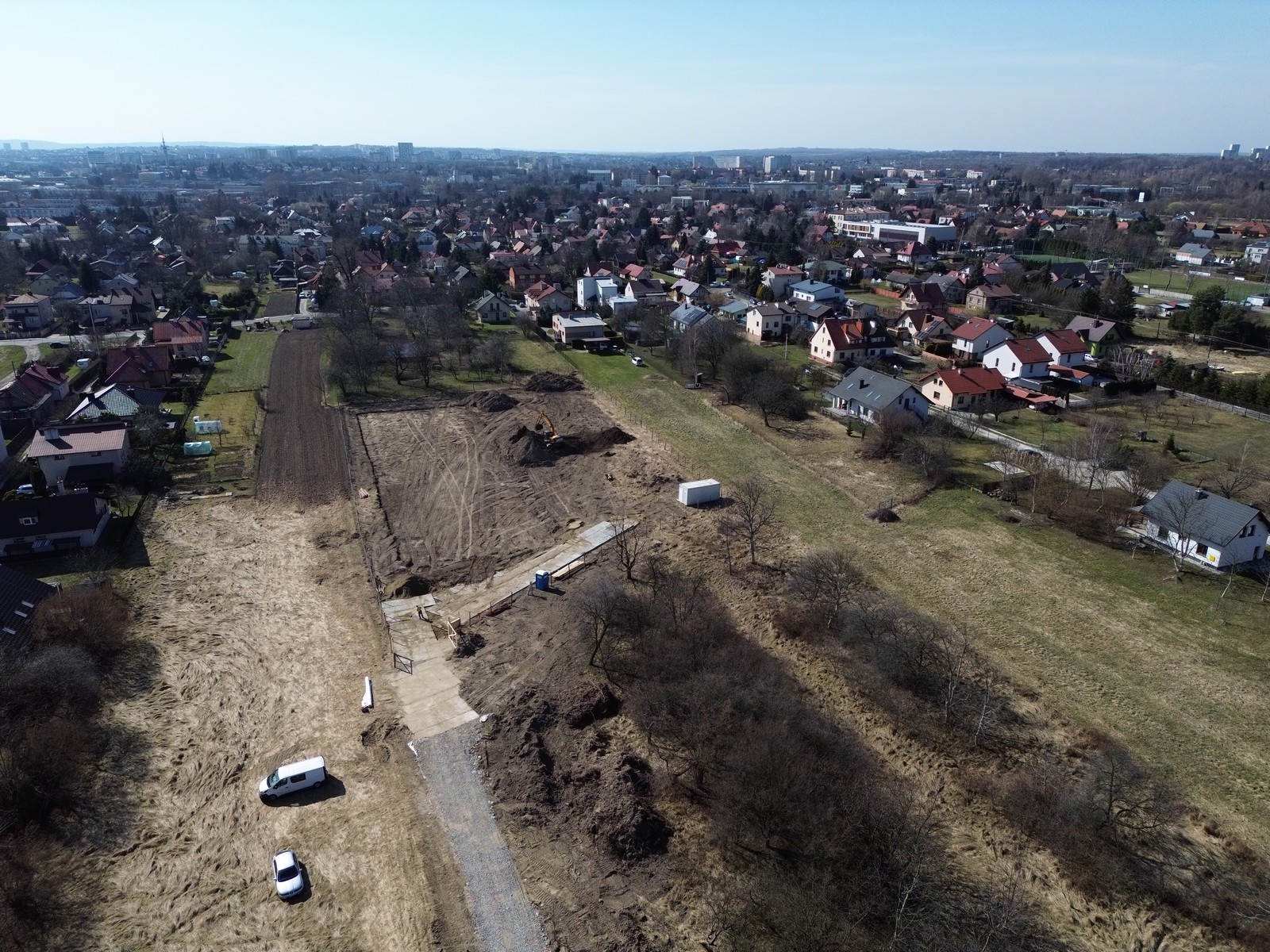

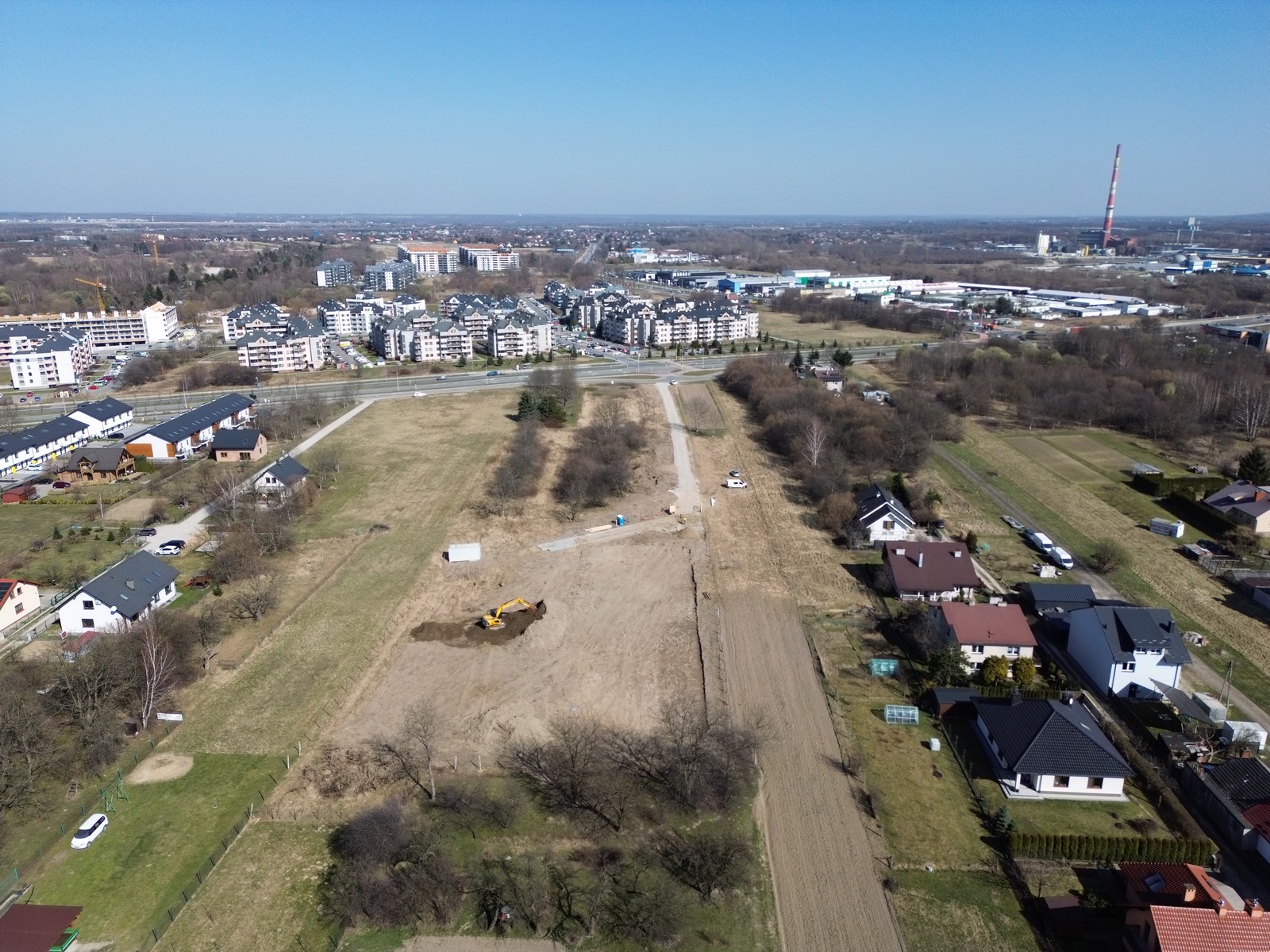

Rozpoczęliśmy prace ziemne. Trwa zdjęcie humusu i przygotowanie gruntu pod fundamenty. Widać już pierwszy zarys budynku. Jednocześnie
wykonaliśmy podbudowę pod drogę dojazdową.

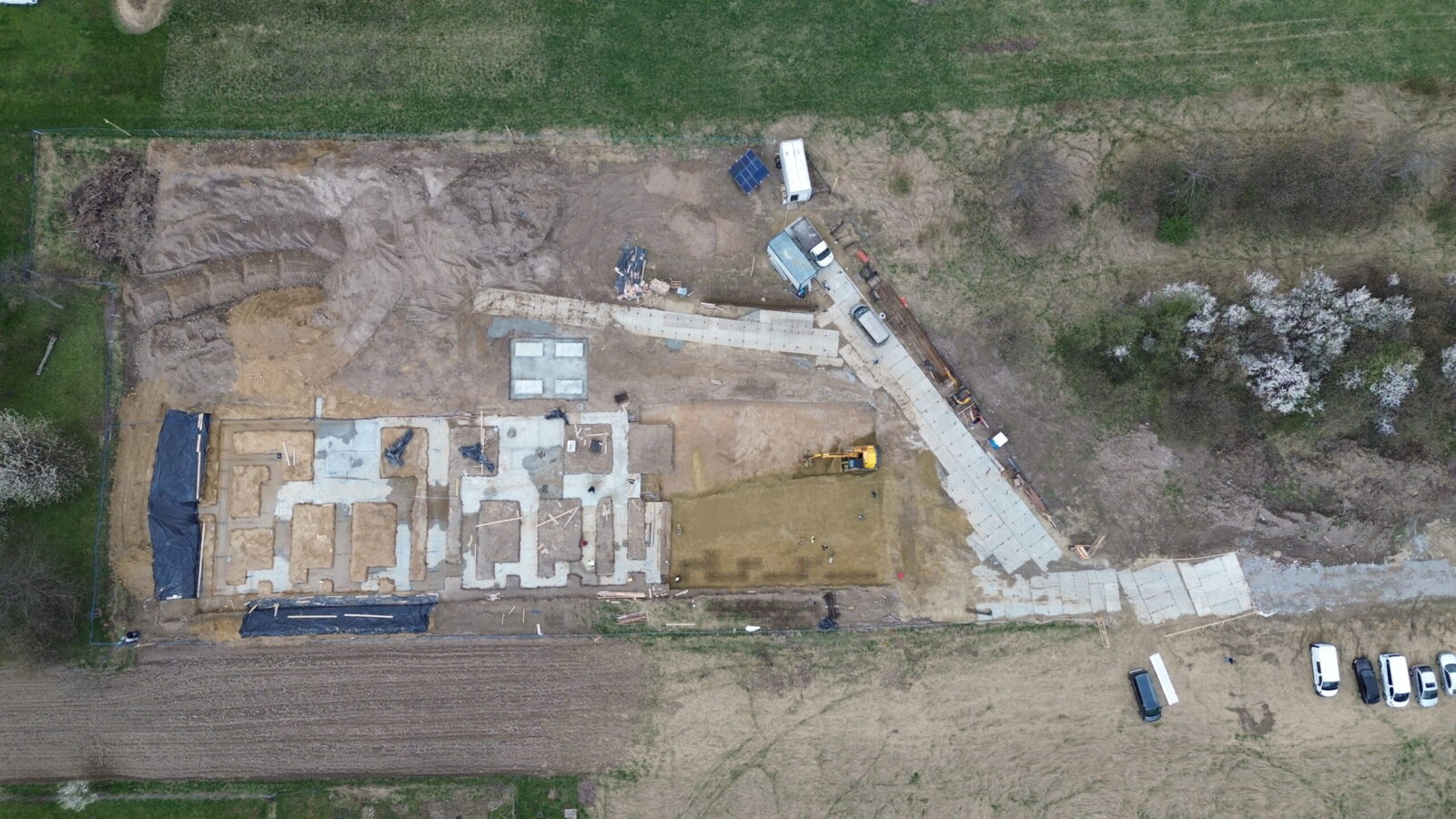

Trwają prace przy wykonaniu ław fundamentowych. Wykonujemy zbrojenie, zalewamy betonem oraz wymieniamy grunt na bardziej nośny. Prace idą zgodnie z planem.

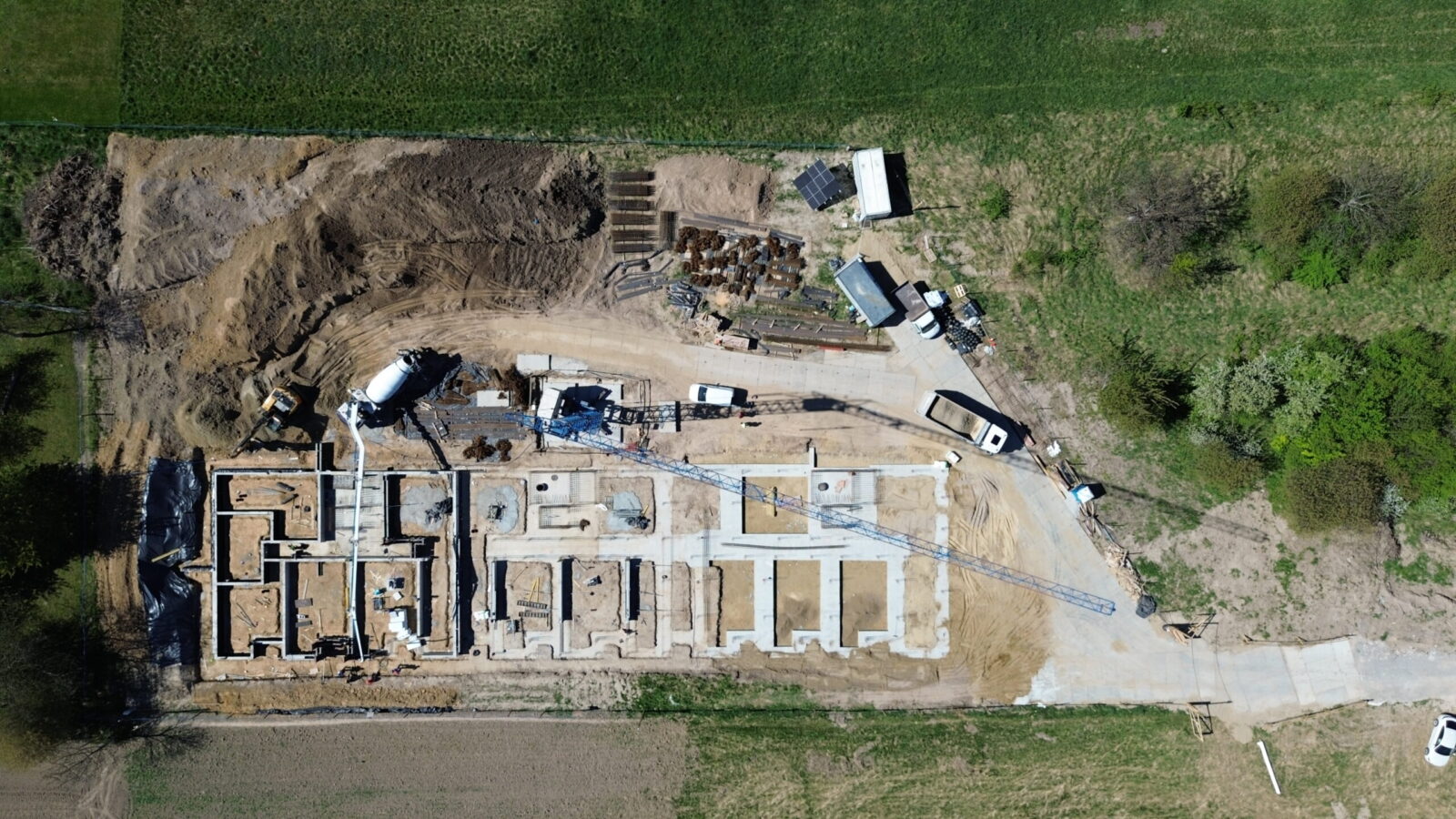

Zakończyliśmy już w 100% realizację ław fundamentowych. Obecnie pracujemy nad murowaniem ścian fundamentowych i zalewanie ich betonem, jednocześnie stale monitorujemy jakość dostarczanego materiału na budowę.
W obrębie trzeciej klatki zakończyliśmy prace związane z fundamentami, chudą wylewką i rozpoczęliśmy murowanie ścian pierwszej kondygnacji. W klatce drugiej dobiegają końca prace nad wykonaniem zasypki i chudego betonu. W obrębie pierwszej klatki trwają prace przy murowaniu ścian fundamentowych i ich izolacją.

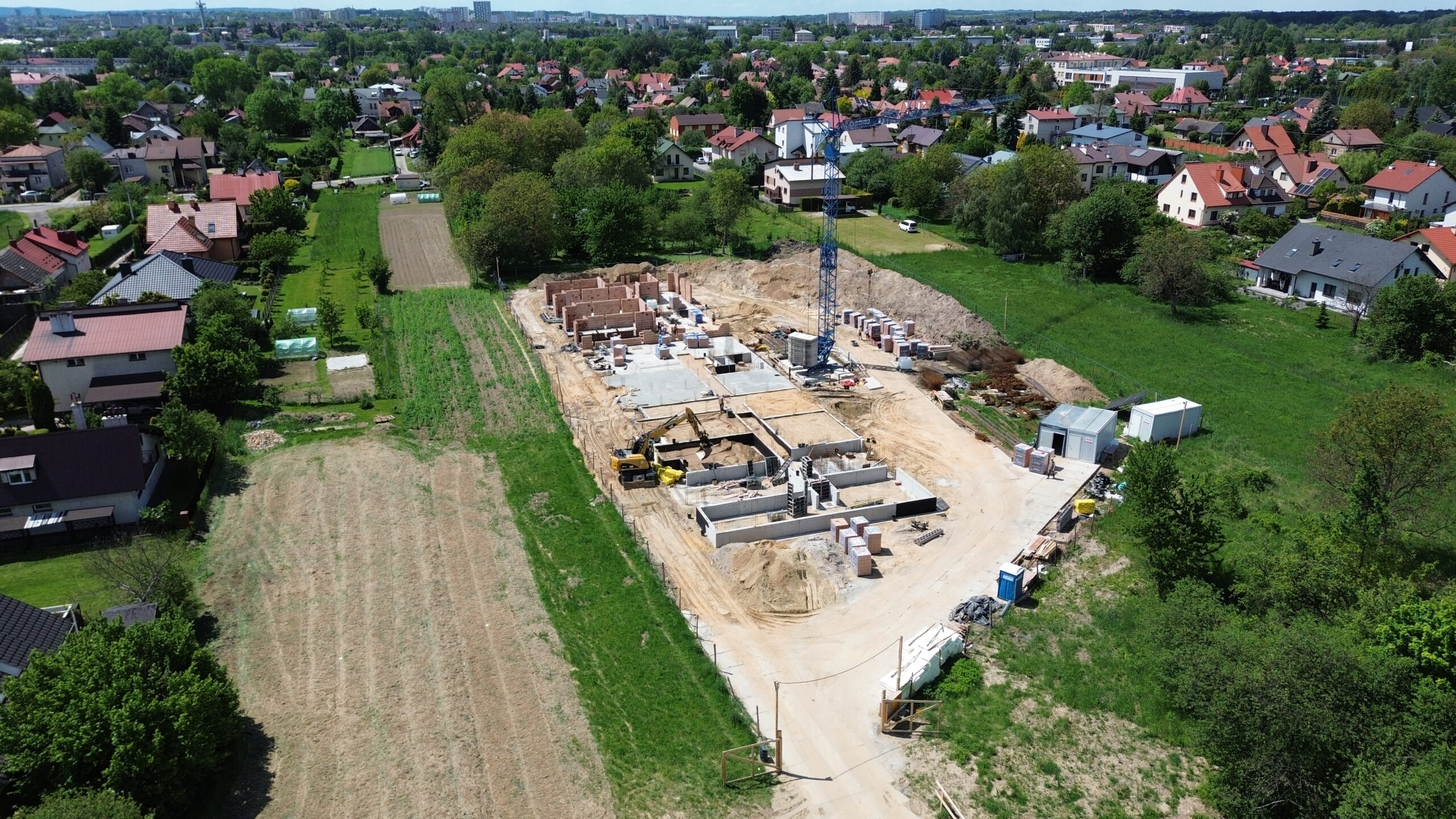

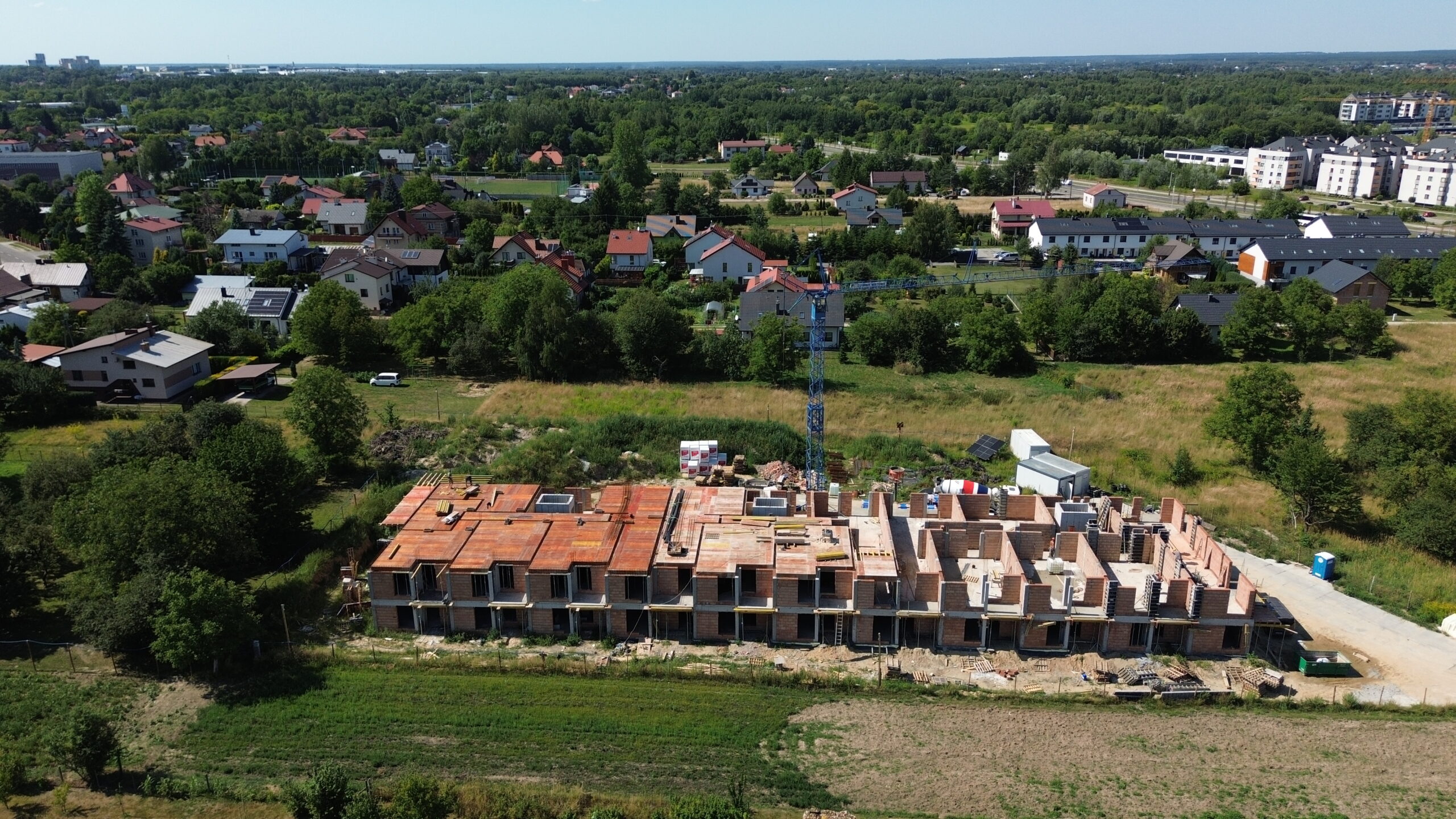

Prace na budowie postępują zgodnie z planem, a dzięki sprzyjającym warunkom realizacja inwestycji przebiega nawet nieco szybciej od planu. W klatce nr 3 zakończyliśmy już murowanie ścian, wykonaliśmy szalunki pod strop i obecnie prowadzimy prace związane ze zbrojeniem. W klatce nr 2 trwają końcowe prace murarskie na pierwszej kondygnacji, równocześnie przygotowujemy szalunki pod strop, natomiast w klatce nr 1 kontynuowane jest murowanie ścian. Każdy z etapów realizowany jest zgodnie z przyjętym planem, co pozwala utrzymać wysokie tempo prac i systematycznie przybliża nas do kolejnych etapów.
Lipiec rozpoczynamy murowaniem ścian drugiej kondygnacji (1 piętra) w obrębie trzeciej klatki. W drugiej klatce "dosycha" strop i niedługo rozpoczynamy murowanie ścian. Nad pierwszą klatką kończymy szalunki i w 50% mamy wykonane zbrojenie stropu.

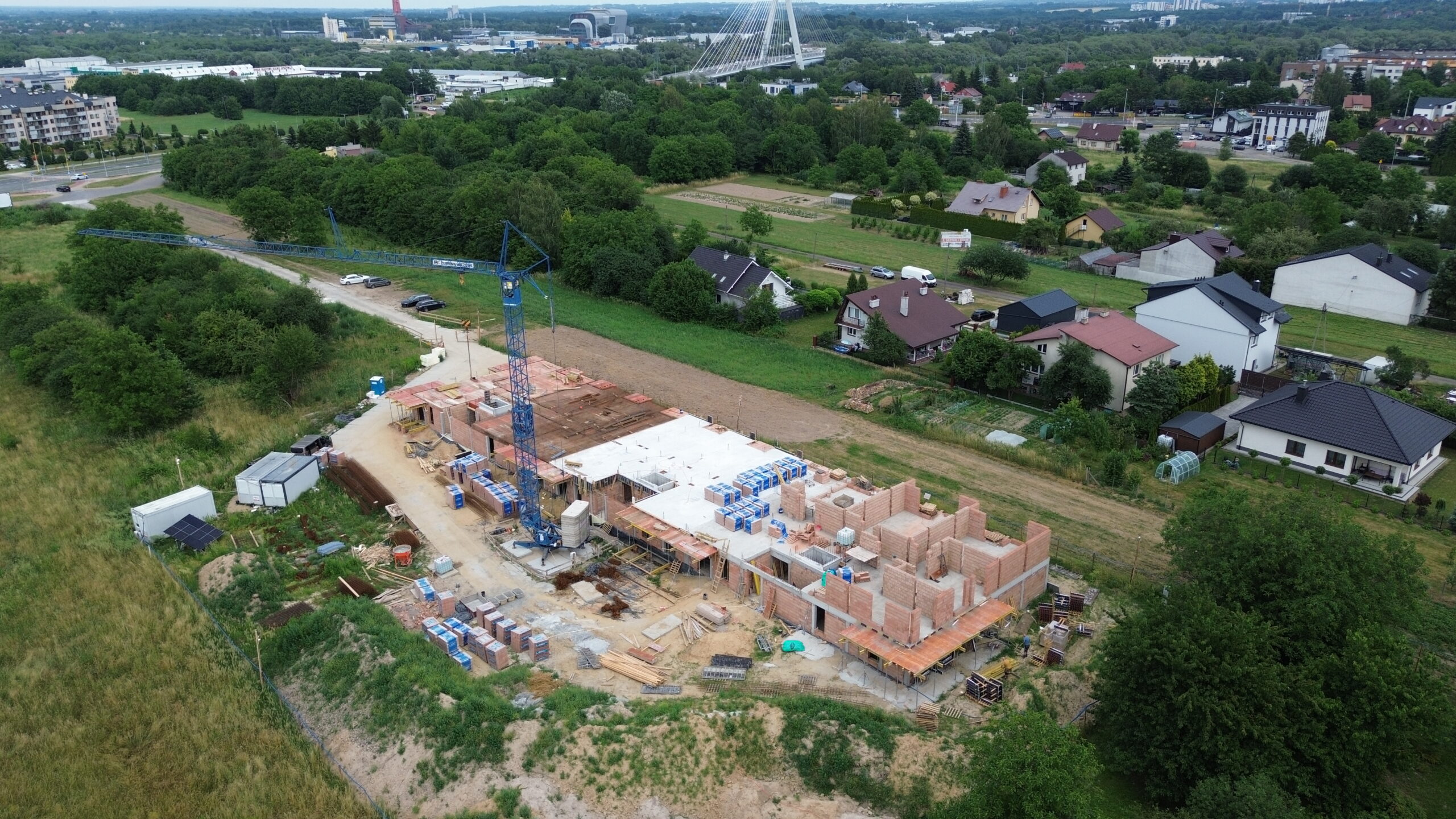

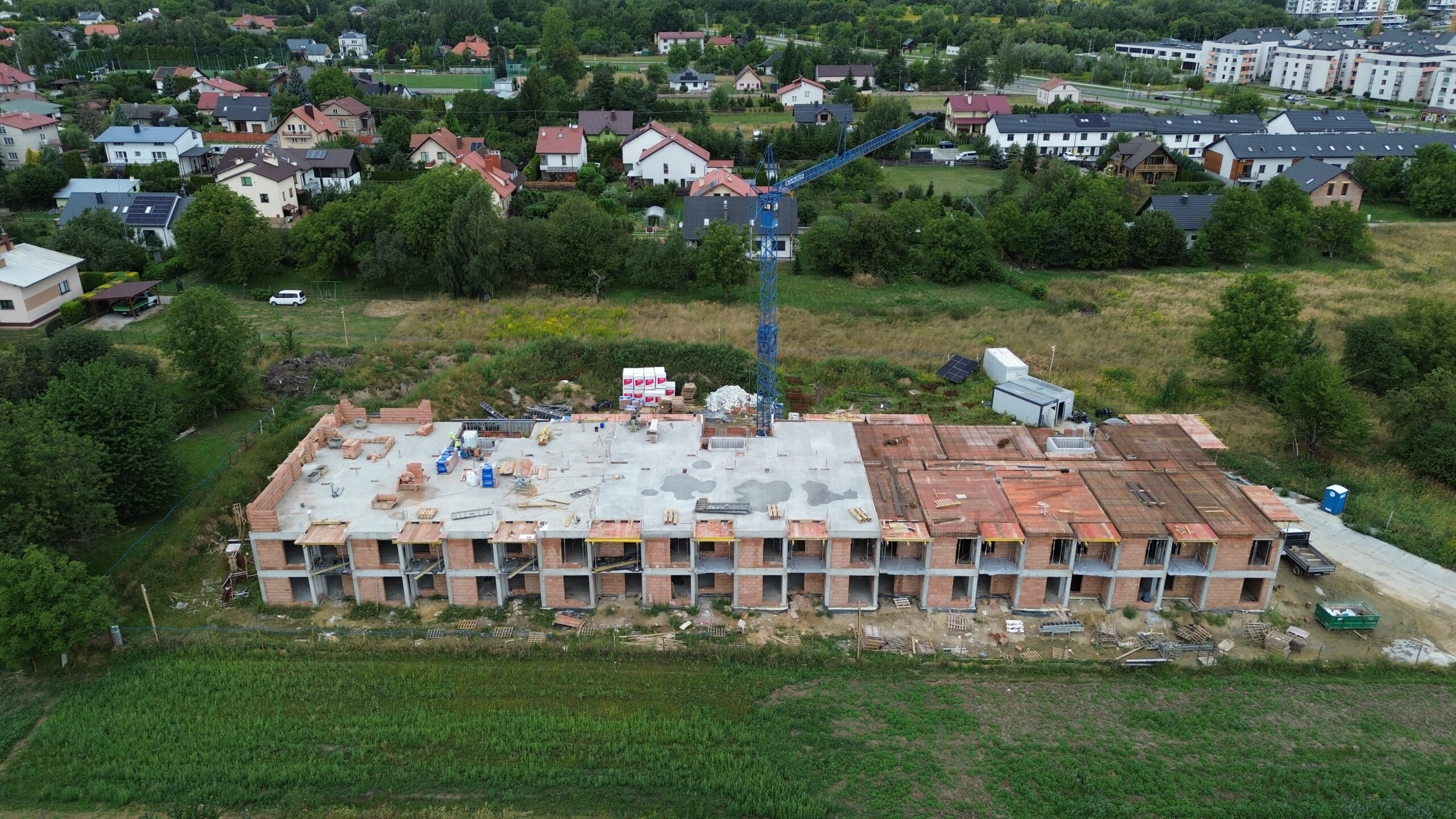

Strop nad pierwszą kondygnacją został już w pełni wykonany. Prace murarskie II kondygnacji w obrębie 3 klatki są w 90% wykonane. Aktualnie murujemy ściany II kondygnacji w 2 klatce. Murowanie w 1-szej klatce rozpoczniemy w bieżącym tygodniu.

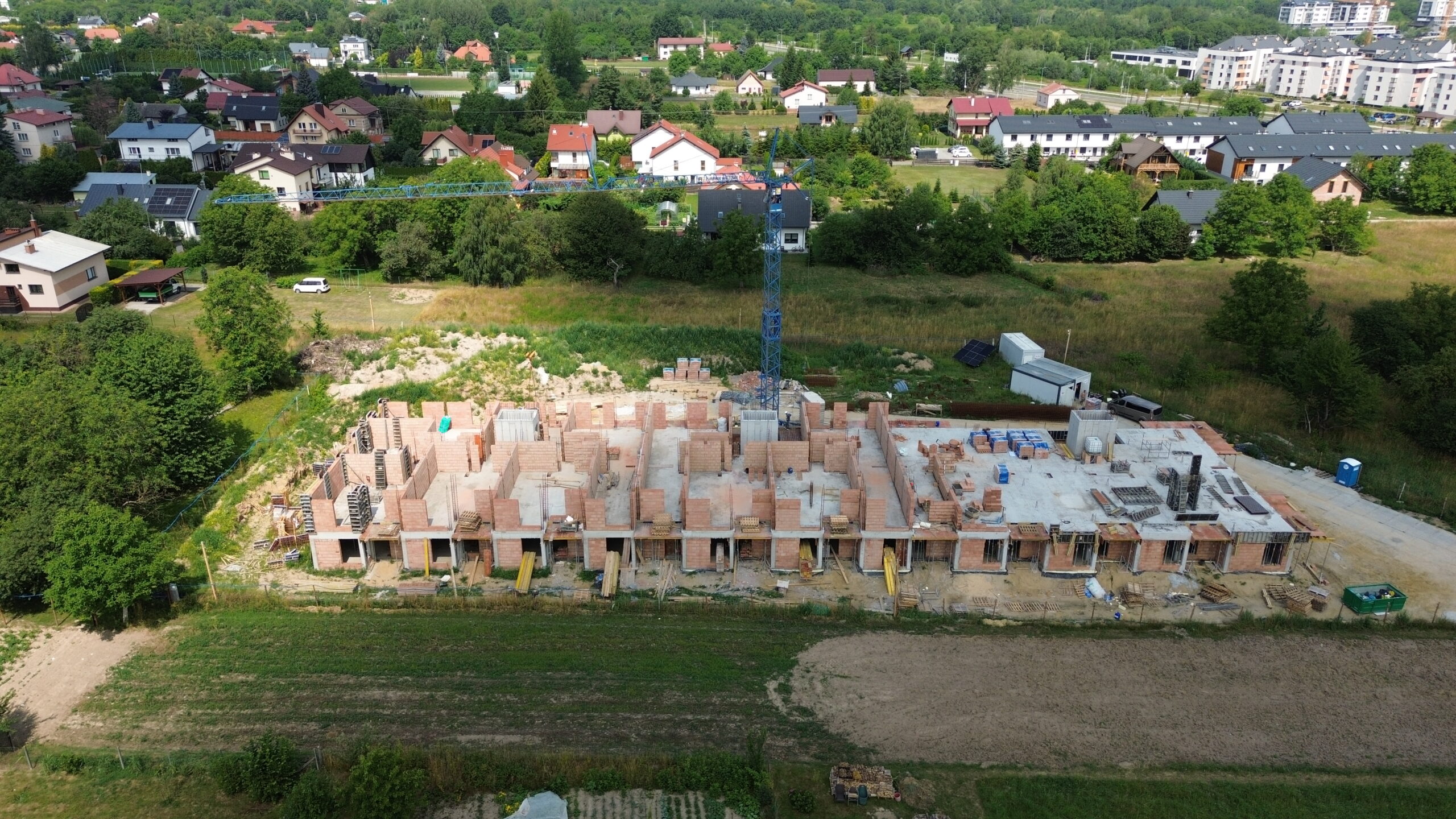

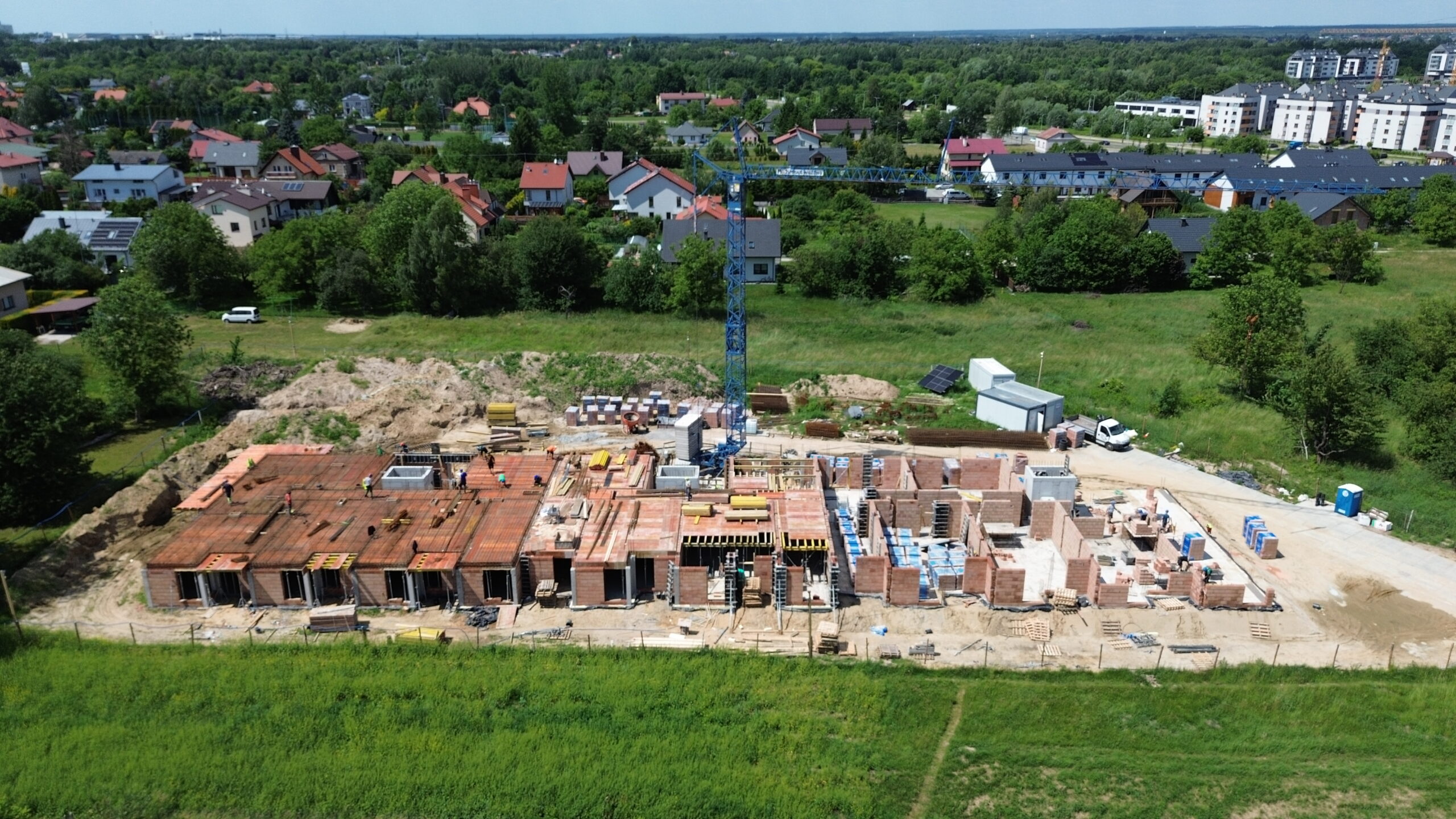

Wszystkie ściany nośne pierwszego piętra są już wymurowane. W klatce numer trzy szalunki drugiego stropu są już gotowe, trwają prace przy zalewaniu balkonów oraz rozpoczęliśmy murowanie ścian działowych na parterze. W drugiej klatce również zalewamy balkony i wykonujemy szalowanie drugiego stropu. Na klatce numer jeden wykonujemy ostatnie trzpienie i zaczynamy szalowanie stropu.

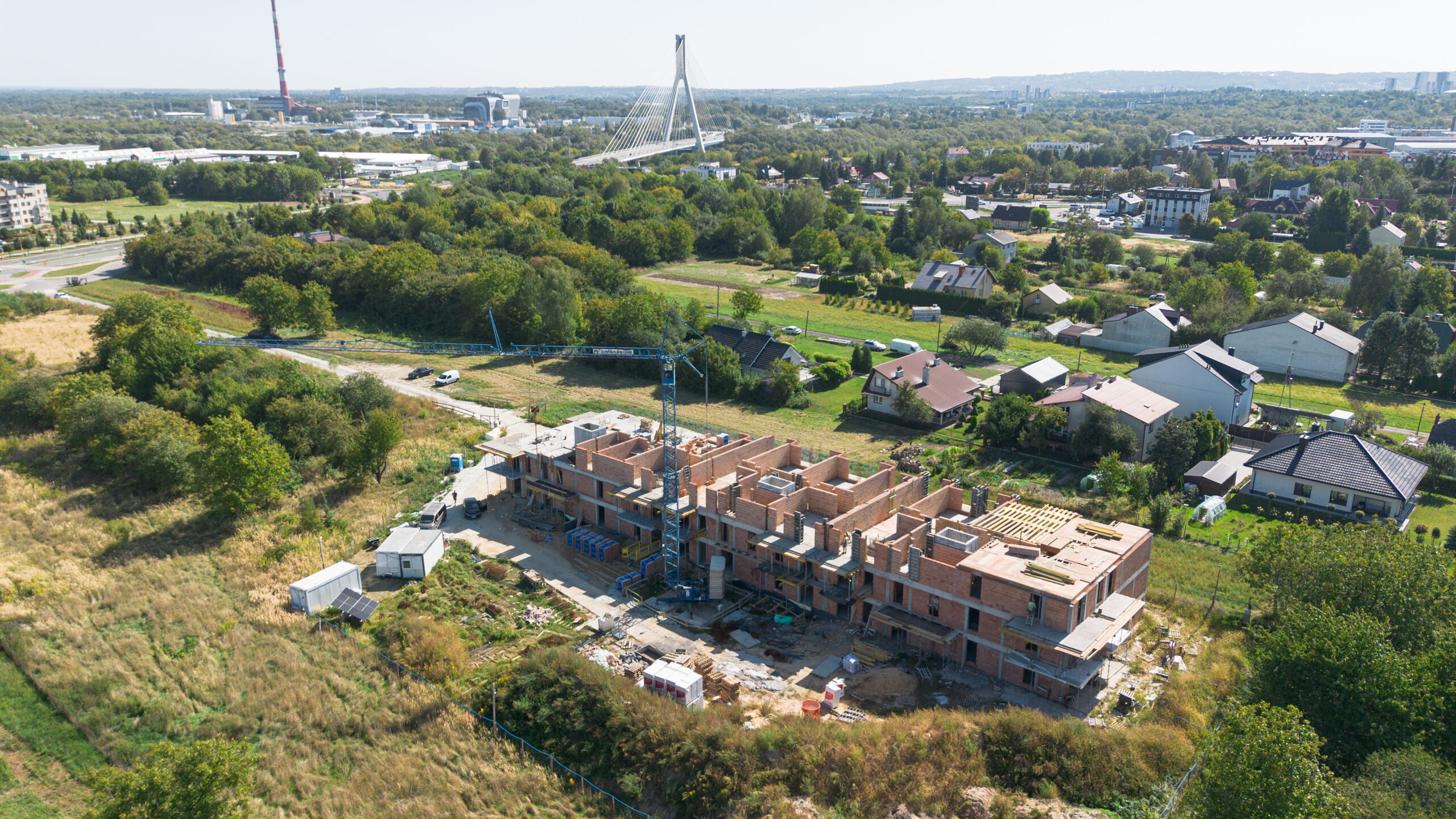

Wylaliśmy strop nad pierwszym piętrem w drugiej oraz trzeciej klatce. W trzeciej klatce rozpoczęliśmy już murowanie ścian trzeciej (ostatniej) kondygnacji. W pierwszej klatce wykonujemy zbrojenie drugiego stropu i niedługo zalewamy beton.
Ściany działowe na parterze zostały już wymurowane w 100%. Rozpoczęliśmy również proces montażu instalacji elektrycznej na parterze. Na pierwszym piętrze trwa murowanie ścian działowych (we wszystkich klatkach), a na drugim piętrze trwają prace przy murowaniu ścian nośnych w 1 klatce. W trzeciej klatce na drugim piętrze rozpoczęliśmy szalowanie ostatniego stropu. Dzięki sprzyjającej pogodzie prace idą zgodnie z planem.
